2015 wurde die langersehnte Sanierung des damals genau 50 Jahre alten Stadionrasens Wirklichkeit. Das Spielfeld wurde grundlegend saniert, erhielt Drainage, Bewässerungsanlage und ein Hybridrasen-System. Besonderheit ist hier der kunstfaserverstärkte Untergrund. Dadurch wird das Spielfeld wesentlich belastbarer und aufgrund des mineralhaltigen Unterbaus die Regenwurmproblematik gelöst. Außerdem wurde die für den Schulsport notwendige Rundlaufbahn saniert, wie bisher mit einem für diese Zwecke ausreichenden Tennenbelag („Asche“).

Die Stadt beziffert die Gesamtkosten auf rund 890.000€. Davon entfielen etwa 480.000€ auf die Rasensanierung samt Beregnungsanlage und 410.000€ auf die Laufbahn. Bei letzterem enthalten sind die zusätzliche Kampfmittelräumung (46.000€) und der damit verbundene Mehraufwand bei der Sanierung von 135.000€. Der VfR Wormatia musste sich an der Finanzierung beteiligen und 20% der Kosten der Rasensanierung übernehmen.

Während der Sanierung fanden die Regionalliga-Heimspiele gegen den Bahlinger SC, SC Freiburg II, FK Pirmasens und SV Elversberg im Uwe-Becker-Stadion der TSG Pfeddersheim statt, die gegen Hessen Kassel, FC 08 Homburg, Waldhof Mannheim und Eintracht Trier im Südweststadion Ludwigshafen.

Die komplette Sanierung ist hier im Bautagebuch dokumentiert.

Bautagebuch

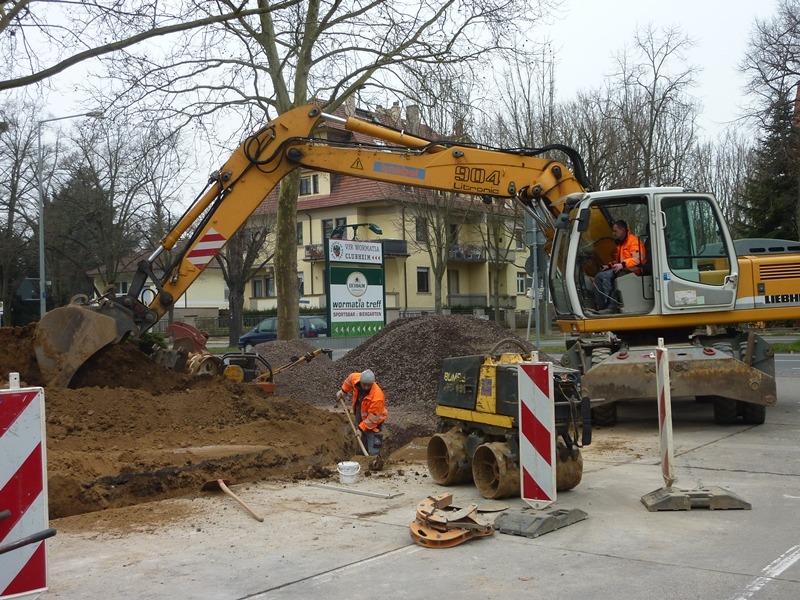

23. März 2015: Start der Kanalsanierung

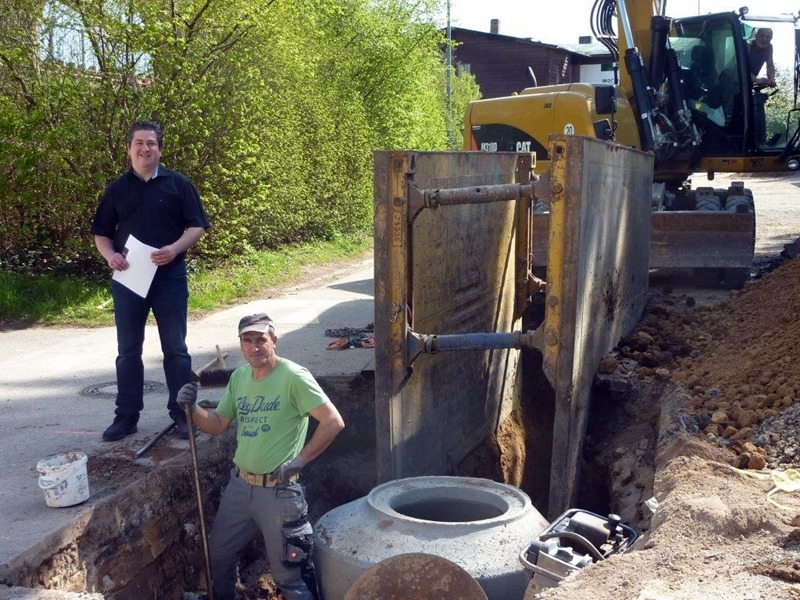

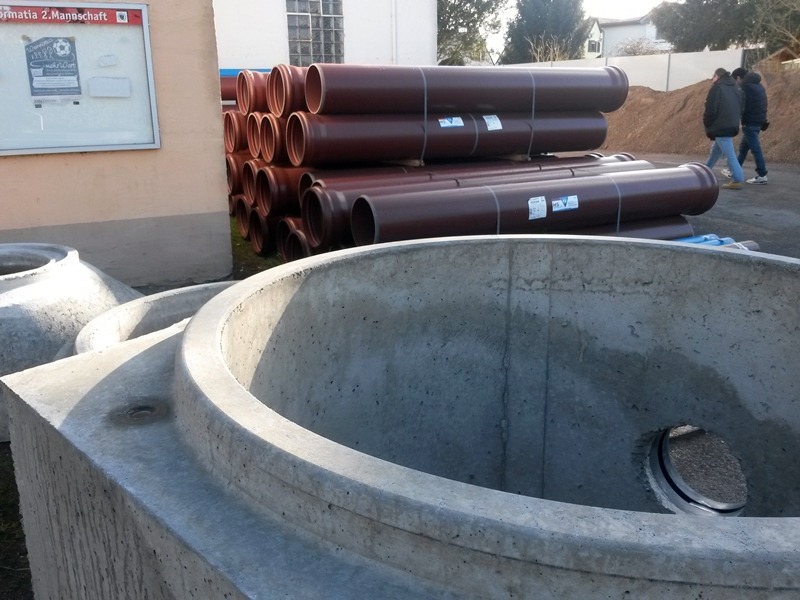

Eine wichtige Begleitmaßnahme ist die Sanierung der Abwasserkanäle im Innen- und Außenbereich der EWR-Arena. Die Kanäle müssen vergrößert werden, damit das durch die neue Drainage gesammelte Wasser auch ordentlich abfließen kann. Die bei starkem Regen überflutete Laufbahn gehört damit der Vergangenheit an. Stück für Stück geht es in den folgenden Wochen voran, das „Lager“ am Clubhaus wird leerer. „Die Kanalsanierung läuft planmäßig, die Zusammenarbeit mit den ausführenden Firmen ist ausgezeichnet“, freut sich auch Giuseppe Lepore, Wormatias Leiter Geschäftsbetrieb.

23. Mai 2015: Rasen „in den Ruhestand verabschiedet“

Mit einer gemeinsamen Grillparty der Regionalliga- und der Frauenmannschaft wird Abschied genommen vom „altehrwürdigen“ Stadionrasen in der EWR-Arena. Es ist schon eine besondere Atmosphäre, ein Grillfest auf einem Stadionrasen zu feiern. Was hat sich auf diesem Grün alles ereignet in den Jahrzehnten seines Bestehens. Vieles könnte er berichten, wenn er erzählen könnte: Von glorreichen Siegen unserer Wormatia und ebenso bitteren Niederlagen, mal wurde er vor Freude geküsst, ein anderes Mal vor Zorn auf ihm herumgetrampelt. Und dann gab es da ja auch noch ganz besondere Mitbewohner, die ab und zu ans Tageslicht kamen und für so manchen Ausrutscher bei den Spielern sorgten: Die Lumbricidae, gemeinhin bekannt als Regenwürmer! Sie müssen sich nun eine neue Heimat suchen.

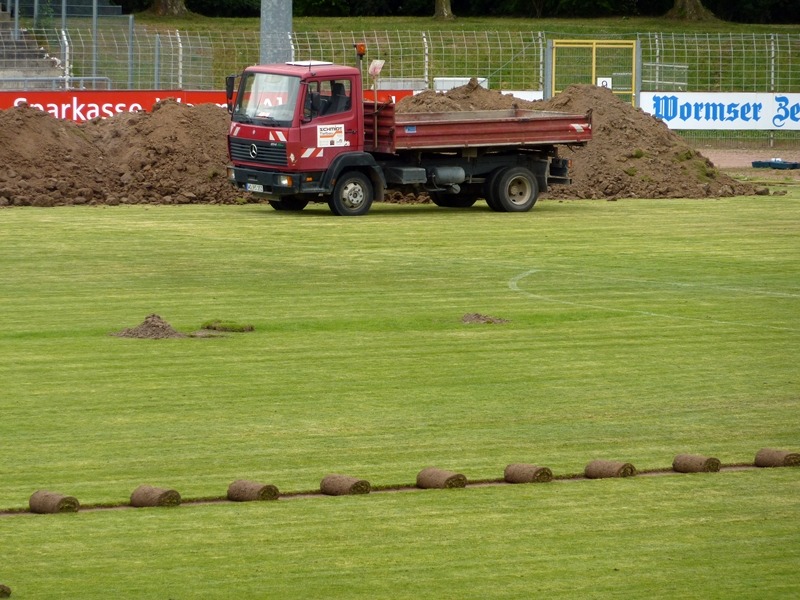

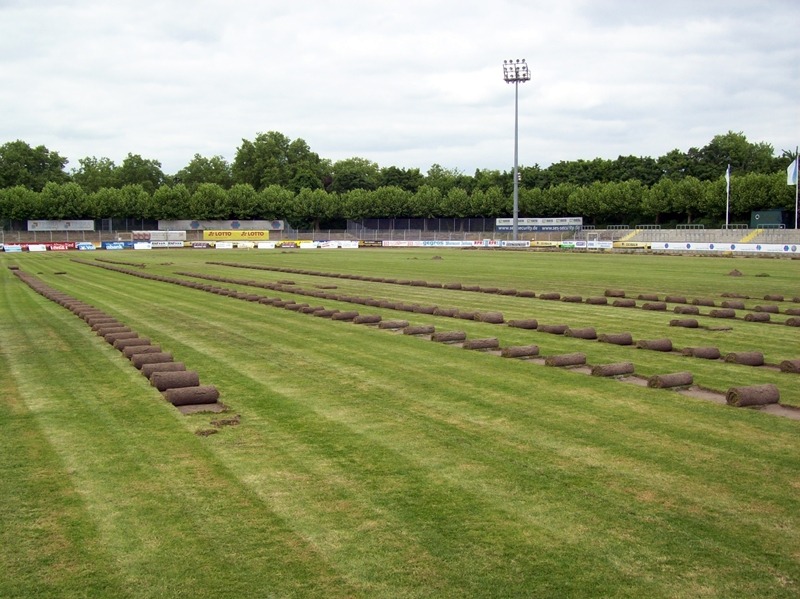

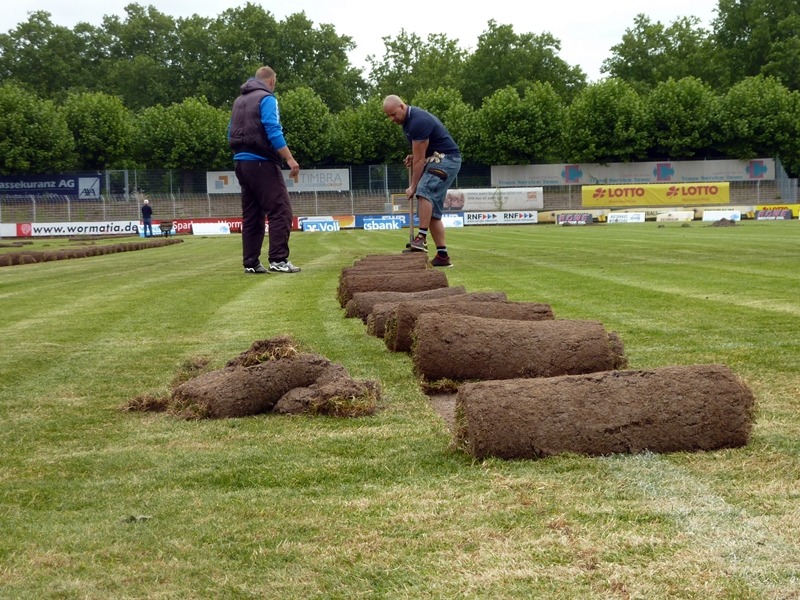

26. Mai 2015: Planmäßiger Beginn der Rasenabtragung

Am Dienstag nach Pfingsten beginnt unser Kooperationspartner, die Fa. Heinrich Schmidt KG Tiefbau in Worms, mit der Rasenabtragung. Am 5. Juni sind die Arbeiten beendet und der Kampfmittelräumdienst kann das Gelände untersuchen.

15. Juni 2015: Platz wird eingeebnet und vorbereitet

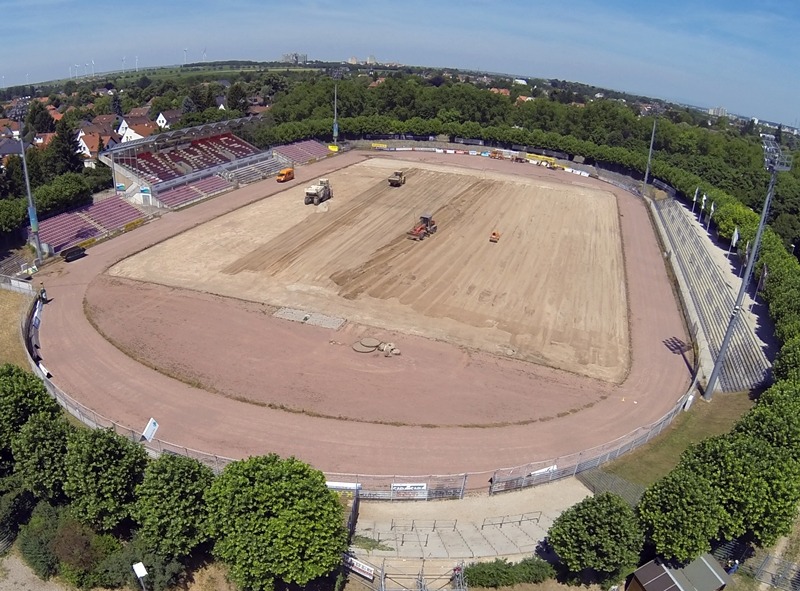

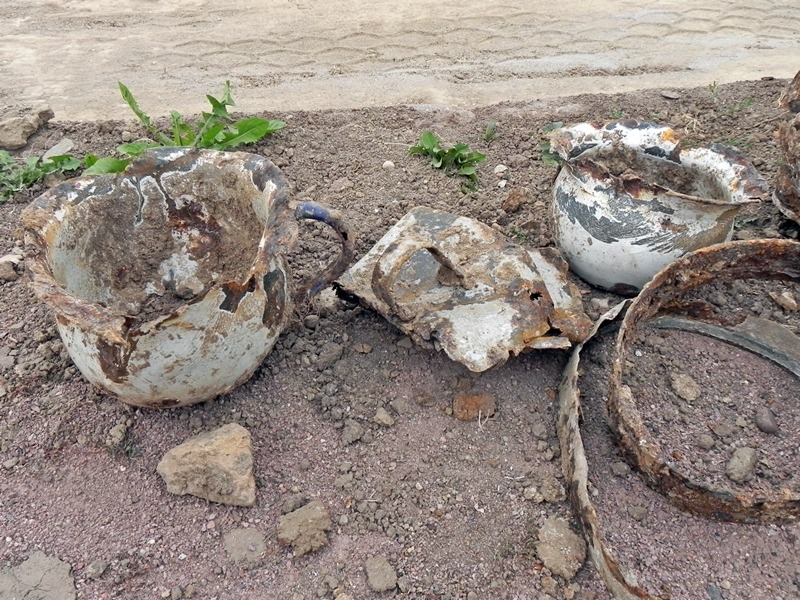

Die Untersuchungen des Kampfmittelräumdienstes fördern nur harmlosen Schrott zu Tage. Verrostete Töpfe könnten durchaus Überreste des von 1915 bis ca. 1920 an dieser Stelle existierenden Kriegsgefangenenlagers sein. Einige Tage zuvor hat die Fa. Sport Cordel mit ihren Arbeiten begonnen. Der Untergrund wird eingeebnet, mit einem Kalk-Zement-Gemisch gefestigt (weiße Maschine links auf dem Luftbild) und erneut planiert.

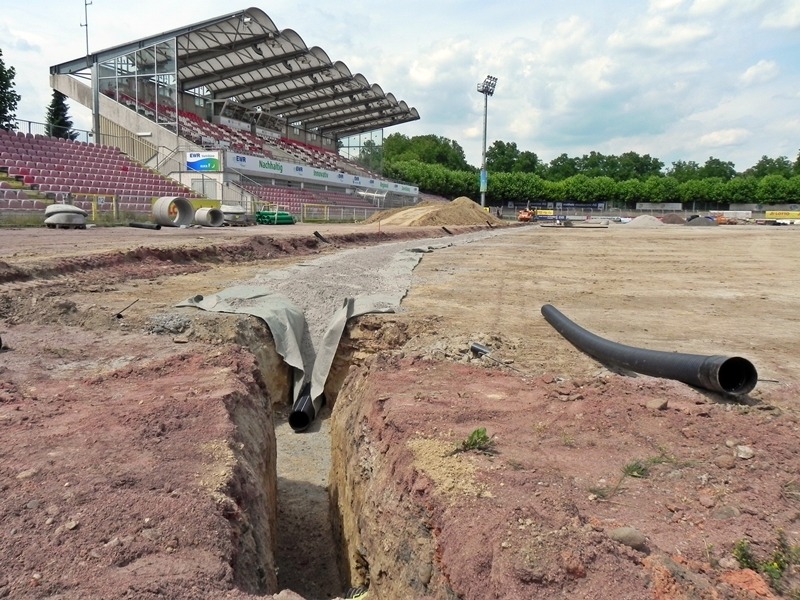

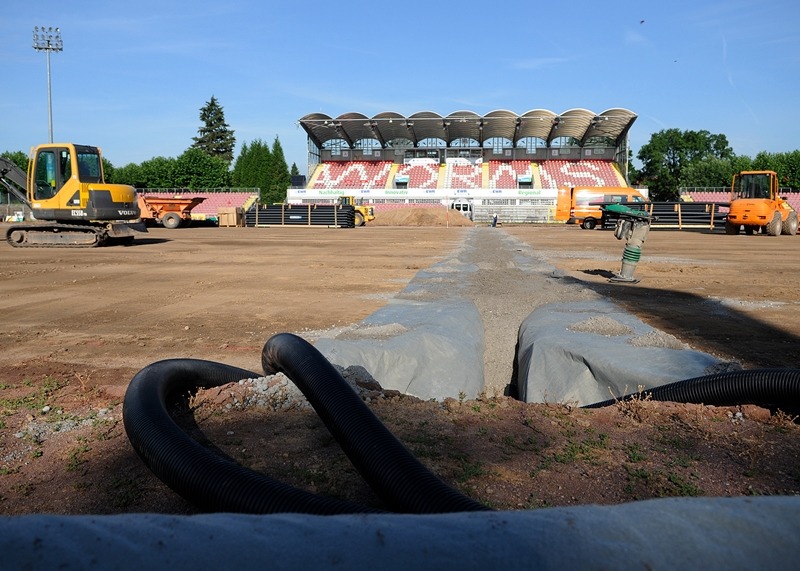

26. Juni 2015: Verlegung der Drainagerohre

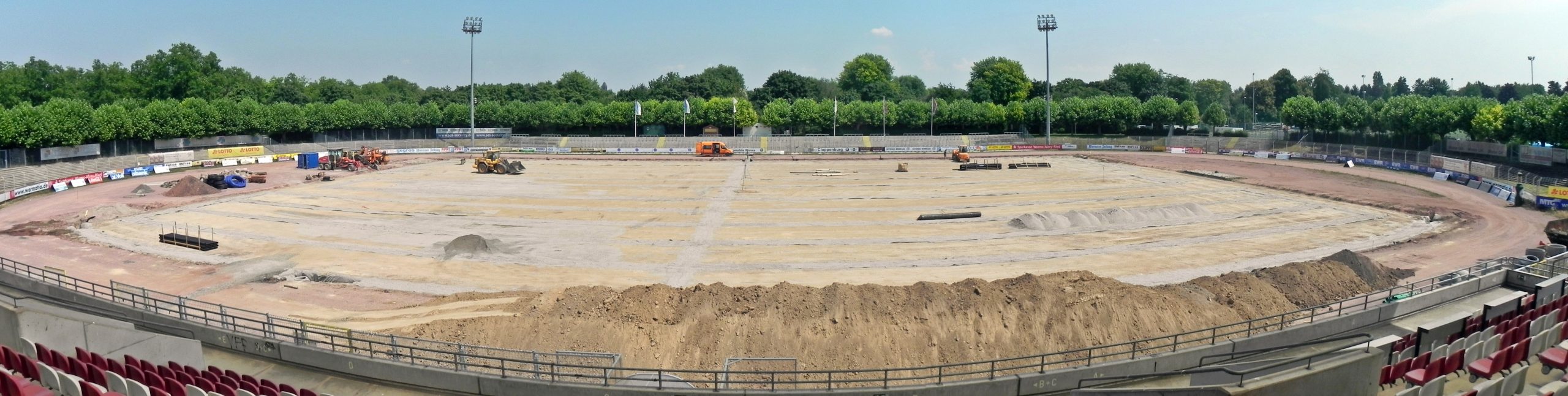

Die Verlegung der Drainagerohre ist in vollem Gang, eine Woche später abgeschlossen und die Rinnen mit Kiesmaterial verfüllt. Am Montag den 06.07.2015 beginnt der Einbau der Leitungen für die Beregnungsanlage und am Mittwoch darauf wird mit der Erstellung der Entwässerungsrinne begonnen. Diese sorgt dafür, dass zukünftig auf der Aschenbahn nicht mehr (wie früher) schon bei mittleren Regenfällen Freibadatmosphäre entsteht. Zu diesem Zeitpunkt liegt man noch im geplanten Zeitfenster, geplanter Einsaattermin ist die letzte Juliwoche.

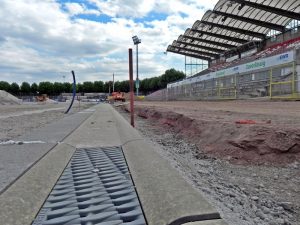

21. Juli 2015: Entwässerung

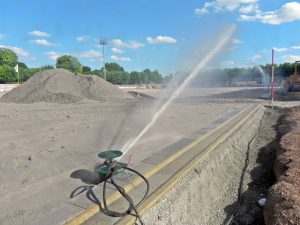

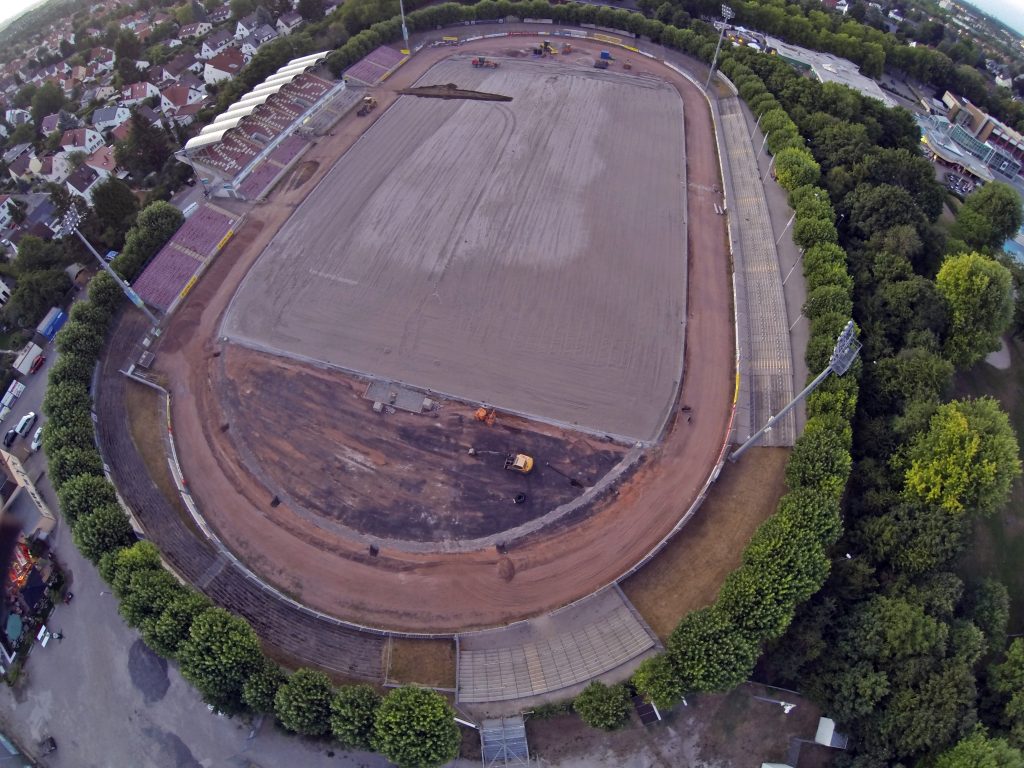

Die Beregnungsanlage ist eingebaut, nun die Entwässerungsrinne an der Reihe. Auf dem Spielfeld ist eine Lage Sand aufgebracht, für die nächste Lage liegt das Erde-Kunstfasergemisch schon bereit.

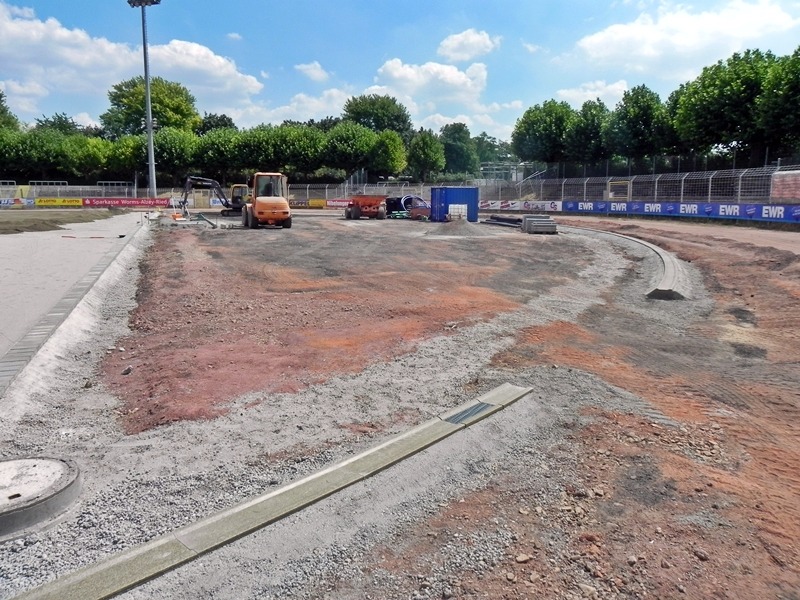

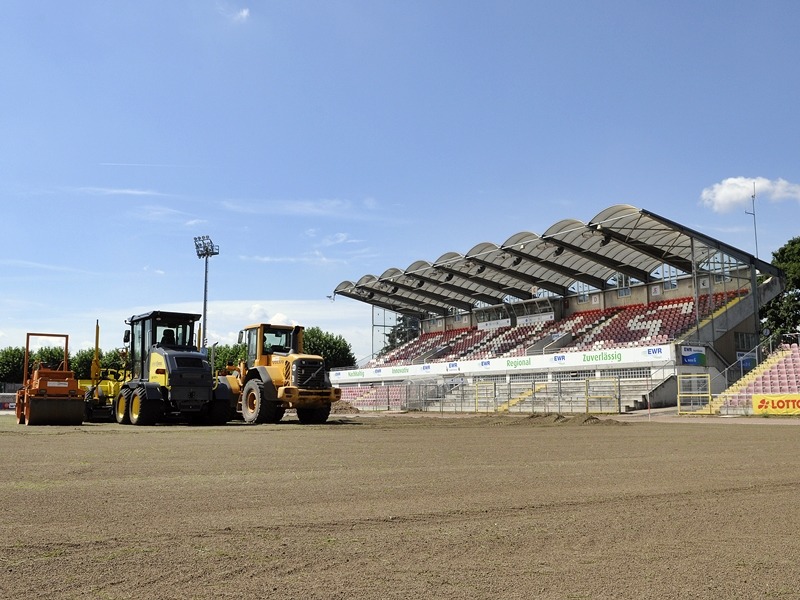

27. Juli 2015: Baufortschritt liegt voll im Zeitplan

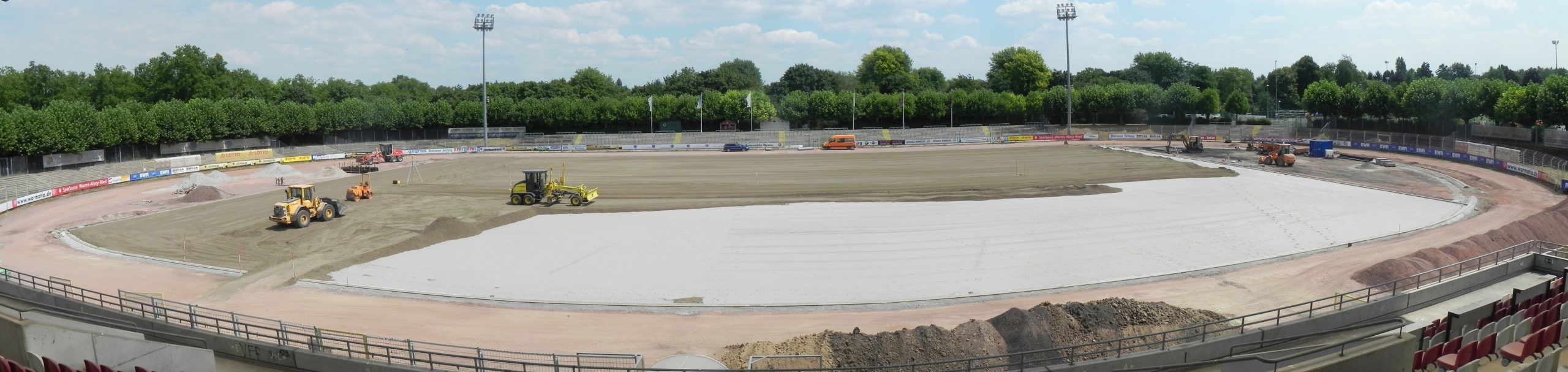

Nach der Einbringung der Kunstfasern kann bereits diese Woche mit dem Einsäen des Naturrasens begonnen werden. Beigeordneter Uwe Franz: „Auf dem größten Teil des Platzes ist die Einbringung des Erde-Kunstfasergemischs schon erfolgt. In zehn bis vierzehn Tagen wird das erste Grün sprießen und auf dem Platz zu sehen sein. Wir liegen damit sehr gut im Zeitplan.“ Für alle Beteiligten, Stadt und Verein, eine sehr erfreuliche Entwicklung.

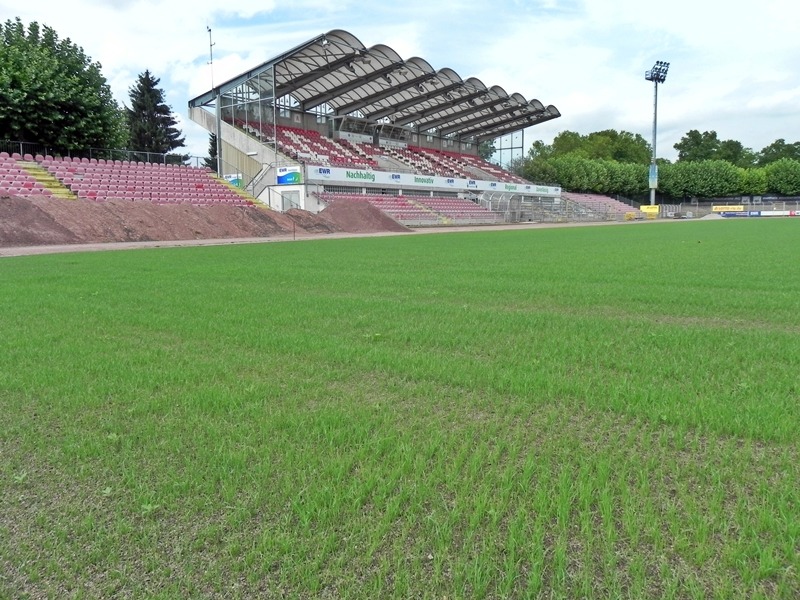

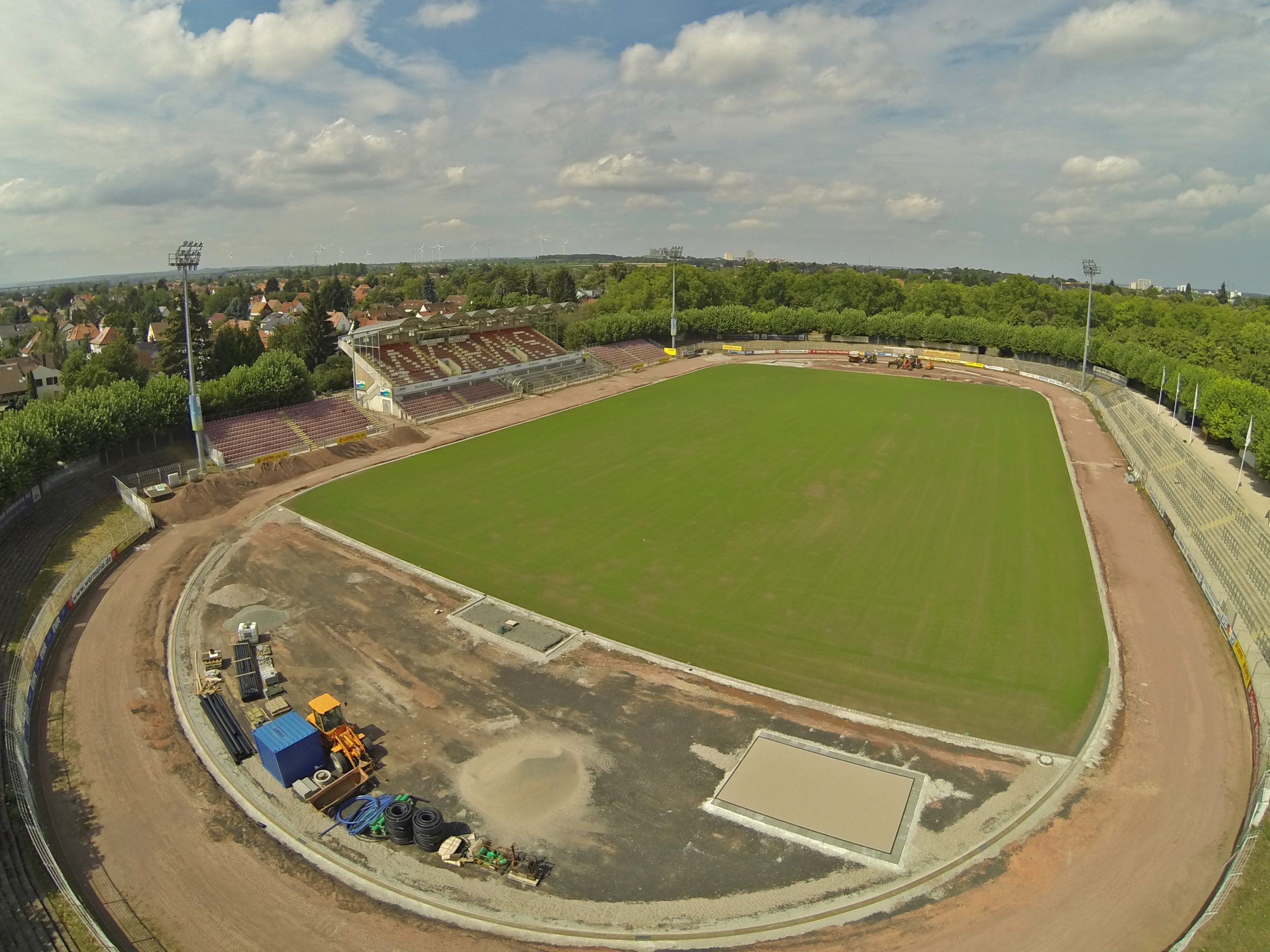

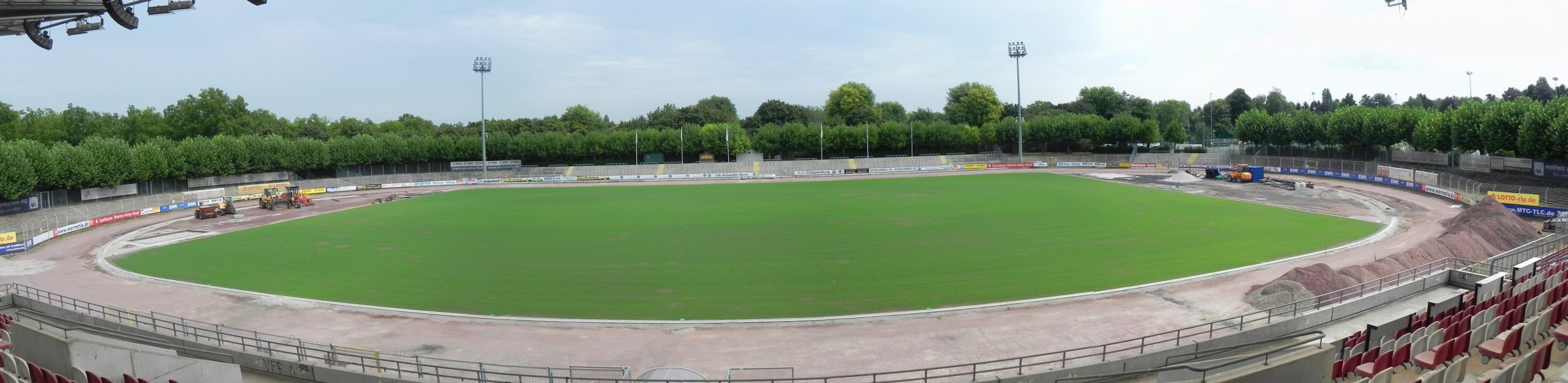

14. August 2015: Es grünt!

Vor zwei Wochen hat die Fa. Cordel den Rasen eingesät und sich in den Betriebsurlaub verabschiedet. Dank viermal täglicher Bewässerung gedeiht bereits das neue Spielfeld. Zu sehen ist der Bestandteil der Saatmischung, welcher mehr für die Optik zuständig ist. Dem Untergrund Halt und Festigkeit geben die übrigen Sorten, welche noch ein wenig Zeit brauchen. Ein hoher Mineralienanteil in der Tragschicht verhindert, dass es sich die Regenwürmer wieder allzu gemütlich machen. Noch mehr Details zum Spielfeld verrät Holger Busch in diesem Artikel.

25. August 2015: Weltkriegsrelikte in der Laufbahn

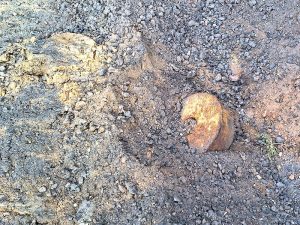

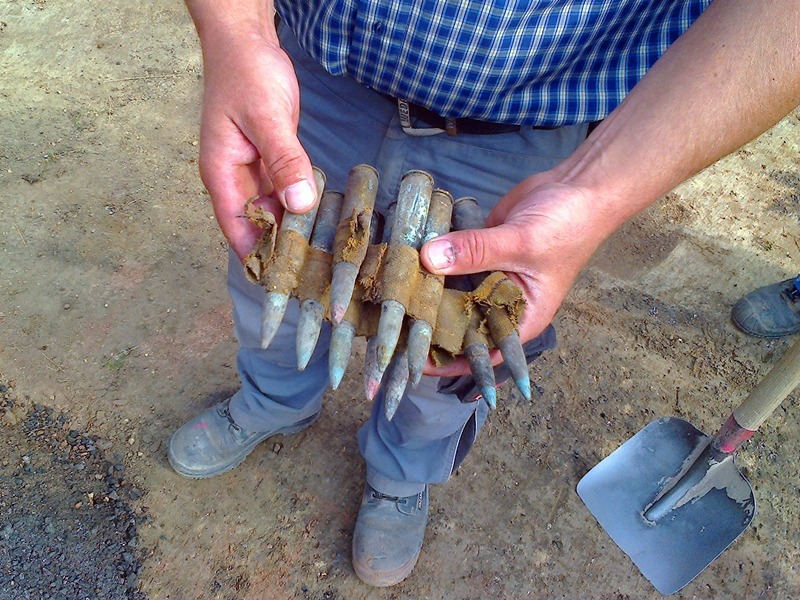

Ehrenamtliche Helfer montieren die Zäune vor der Haupttribünenseite ab, damit dort lückenlos gepflastert werden kann. Derweil hatte die Fa. Cordel nach ihrem Urlaub mit dem Abschieben der Laufbahn begonnen. Gegengerade und Nordkurve machten keine Probleme, doch dann stößt der Baggerfahrer auf sechs Panzerminen und Phosphor-Geschosse. Die US-Army campierte einst im Stadion gegen Ende des Zweiten Weltkriegs, bei deren Abzug wurde die Munition offenbar einfach durch Vergraben entsorgt. Um weitere Funde auszuschließen, muss die gesamte Laufbahn nun großzügig mit einem Spezialbagger abgetragen werden. Sofern dieser zeitnah zur Verfügung steht, ist der Zeitplan nicht in Gefahr.

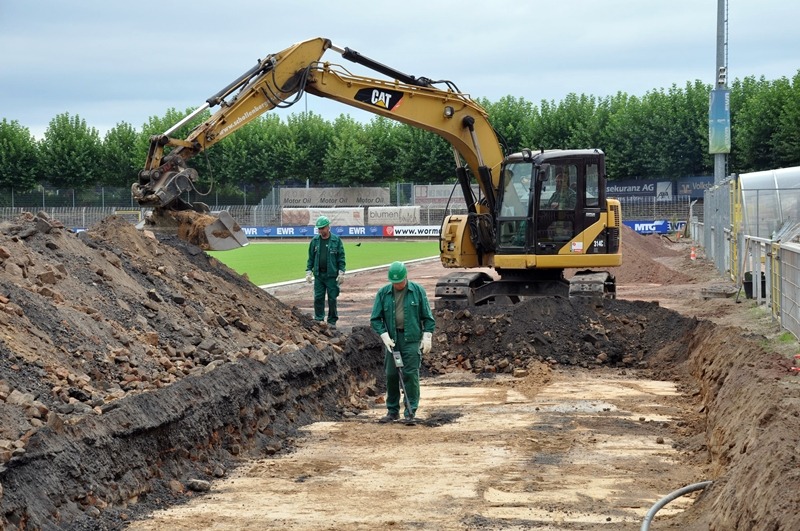

12. September 2015: Schichtweiser Abtrag der Laufbahn

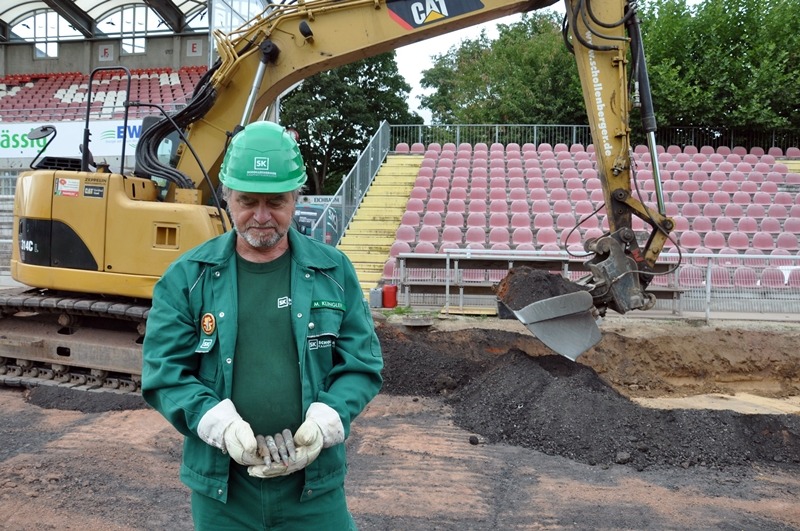

Der Spezialbagger ist mittlerweile eingetroffen und der Abtrag der Laufbahn bereits im Gange. Unmittelbar neben der Fundstelle der Panzerminen wurden gleich zu Beginn vier weitere großkalibrige Patronen gefunden, danach außerdem zwei Stabbrandbomben. Weitere Funde sind nicht zu erwarten, aber nicht auszuschließen. Der weitere Zeitplan ist nicht in Gefahr. Weitere Infos in der Pressemeldung. Während die Arbeiten im Innenraum ruhen mussten, wurde in der Zwischenzeit hinter der Haupttribüne gepflastert.

25. September 2015: Das Spielfeld wächst und gedeiht

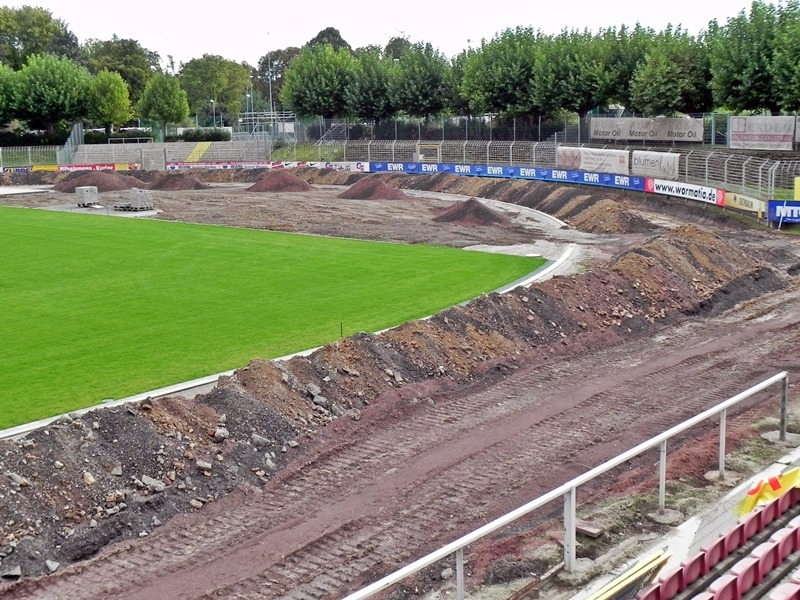

Während rundherum gebaggert wird, wird der neue Rasen immer schöner. Zu Beginn hatte er einige Ausfallstellen, welche zwangsläufig durch das Bewässern bei großer Hitze entstehen. Durch entsprechende Gegenmaßnahmen (geänderte Wassermengen, Nachsaat und erneute Startdüngergabe) präsentiert sich das Spielfeld nun aber makellos. Es wurde auch schon mehrfach gemäht – alles wächst so, wie es soll.

7. Oktober 2015: Fans, Freunde und Mitglieder packen an

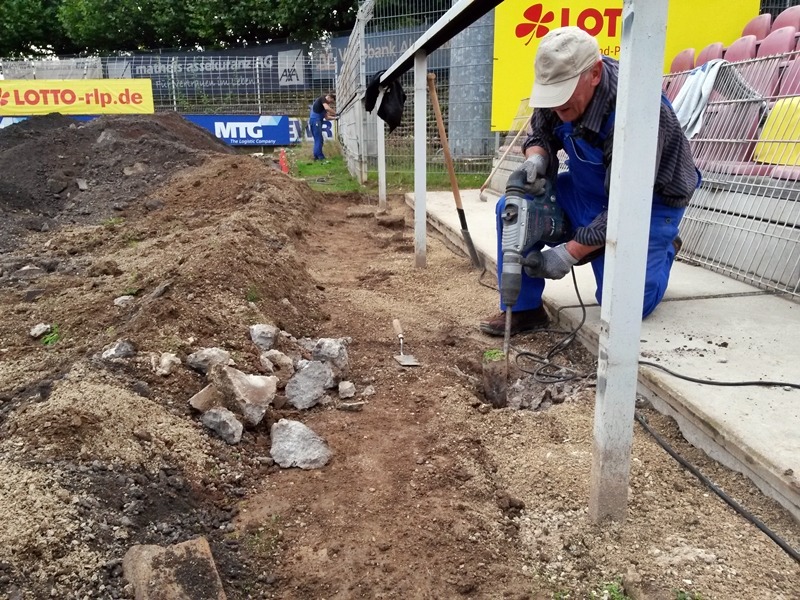

Die Kampfmittelräumung ist beendet und die Fa. Cordel kann ihre Arbeit wieder aufnehmen. Nun werden fleißige Helfer benötigt. Wo der Bagger nicht richtig hinkommt, ist Handarbeit gefragt. Alte Zaunfundamente müssen raus und ein Streifen frei gegraben werden, damit die Baufirma die neue Laufbahn anlegen kann. Später müssen noch auch Pflastersteine verlegt werden.

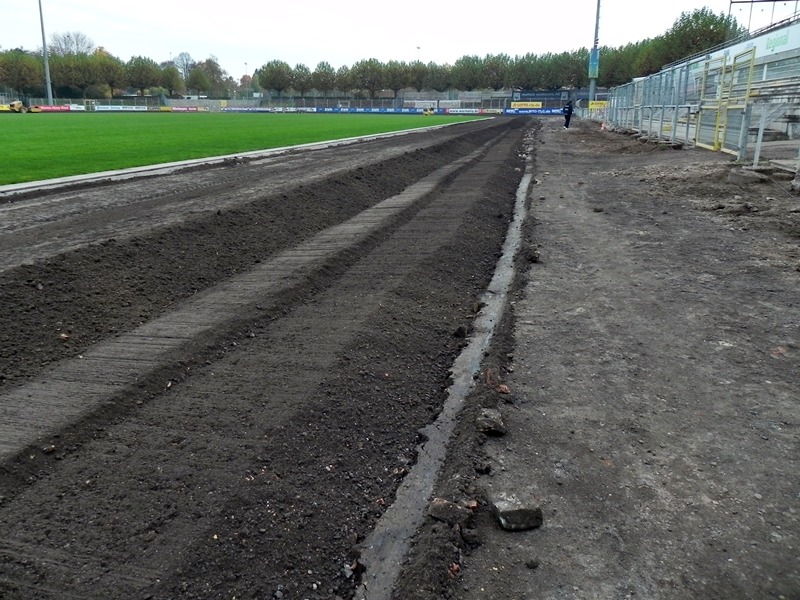

6. November 2015: Laufbahn wird planiert

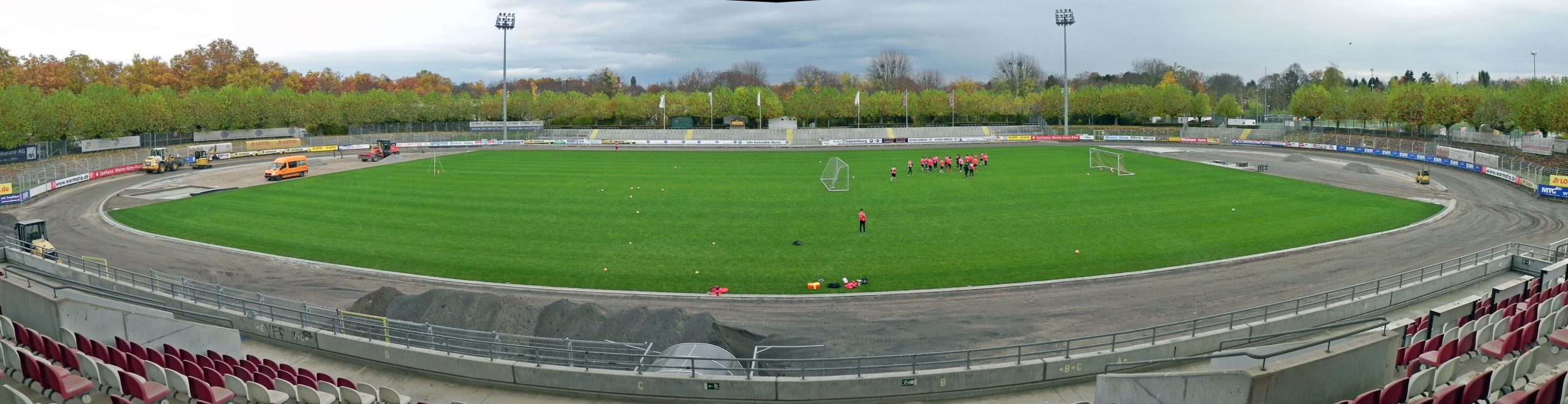

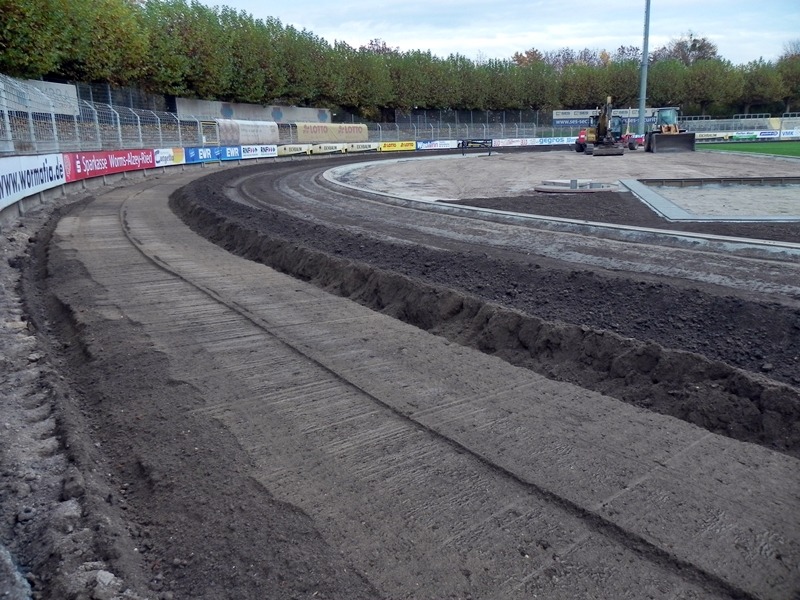

Die Laufbahn wurde wieder aufgefüllt und verdichtet. Eine Fräsmaschine zerkleinert nun Steine und Bauschutt an der Oberfläche, der so aufgelockerte Belag wird anschließend erneut verdichtet.

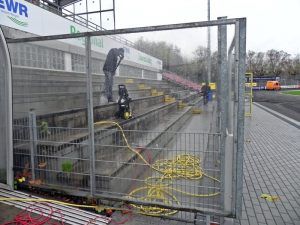

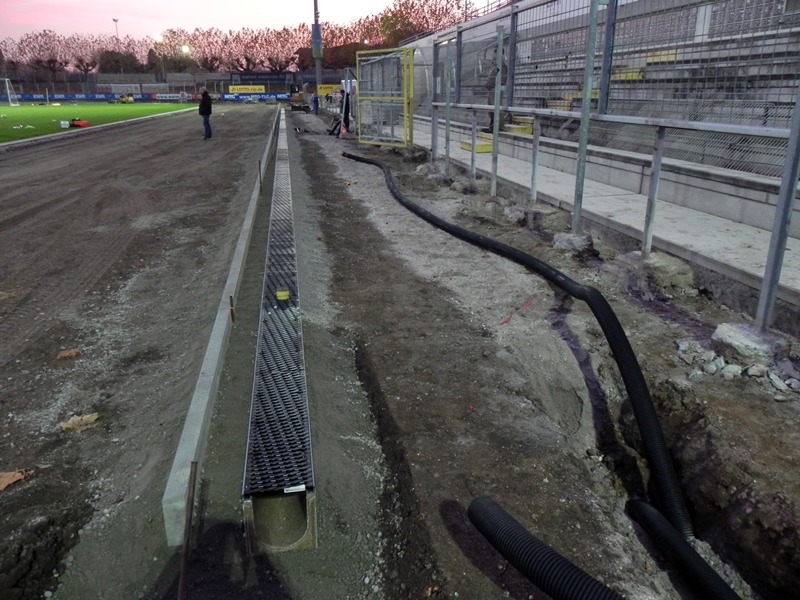

12. November 2015: Letzte Woche vor dem ersten Heimspiel

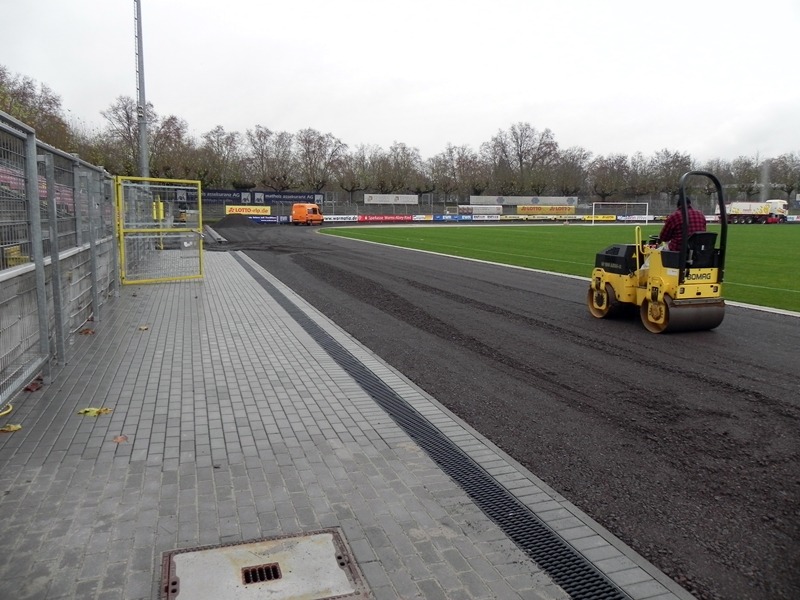

Am 21. November soll das Heimspiel gegen Astoria Walldorf in der EWR-Arena stattfinden. Die Regionalligamannschaft absolviert seit einer Woche bereits ihr Training auf dem neuen Hybridrasen. Wie Proben zeigen, ist das neue Spielfeld 15cm tief verwurzelt. Es sind noch einige Arbeiten zu erledigen. Die Entwässerungsrinne wurde eingebaut, nun muss zur Tribüne hin gepflastert werden. Die Laufbahn selbst ist soweit begehbar und verkehrssicher, kann aber erst in der Winterpause fertiggestellt werden.

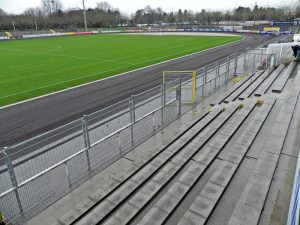

21. November 2015: Raseneinweihung

Mit einem 3:0-Sieg gegen Astoria Walldorf wurde der neue Hybridrasen endlich eingeweiht. Hierfür arbeiteten Holger Busch und sein Helferteam bis kurz vor Spielbeginn. Auch nach 90 Minuten Kampf hat die neue Spielfläche keinen Kratzer.  Die offizielle Einweihung der Gesamtmaßnahme erfolgt erst im neuen Jahr nach Abschluss der Laufbahnsanierung.

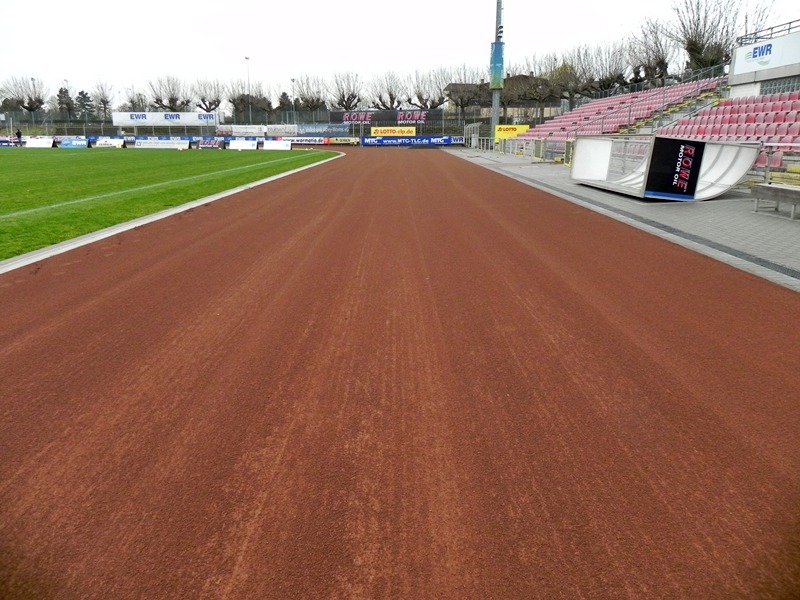

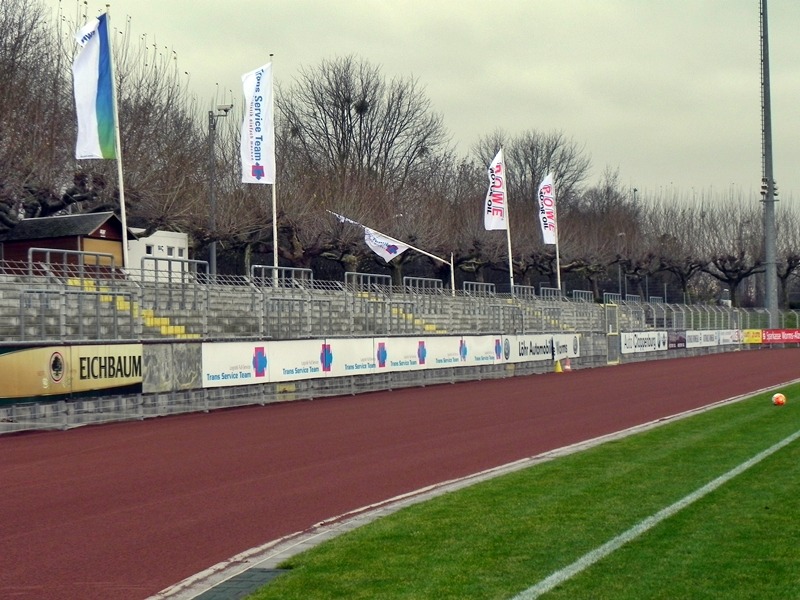

5. Dezember 2015: Laufbahnsanierung abgeschlossen

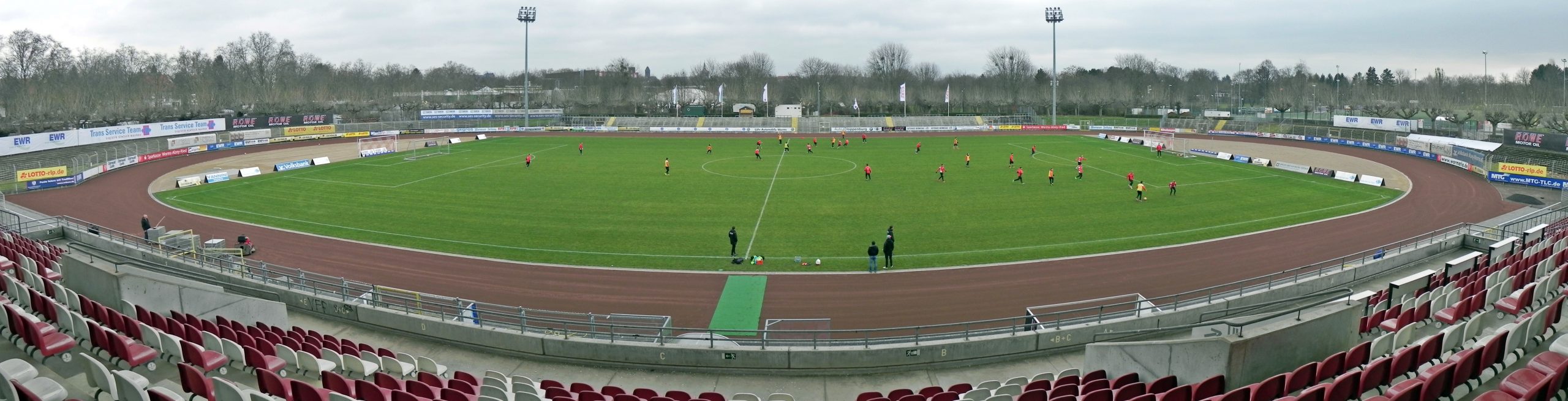

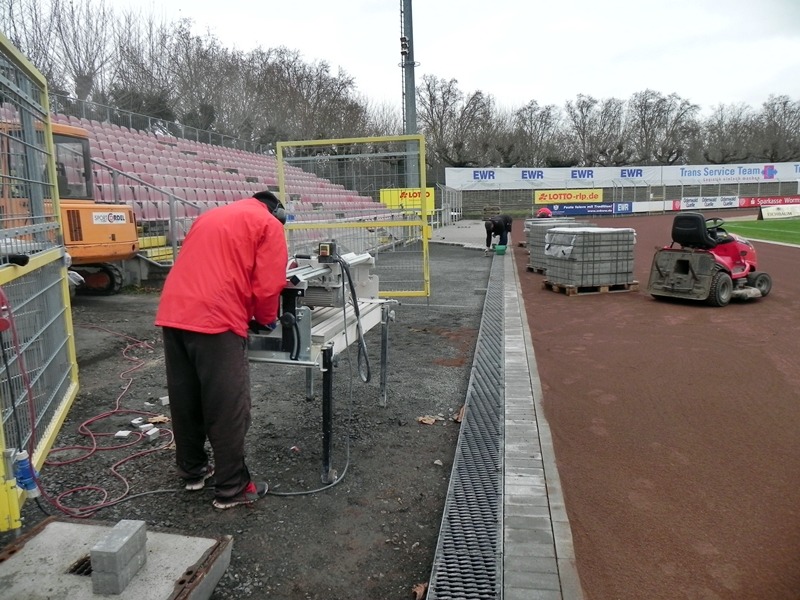

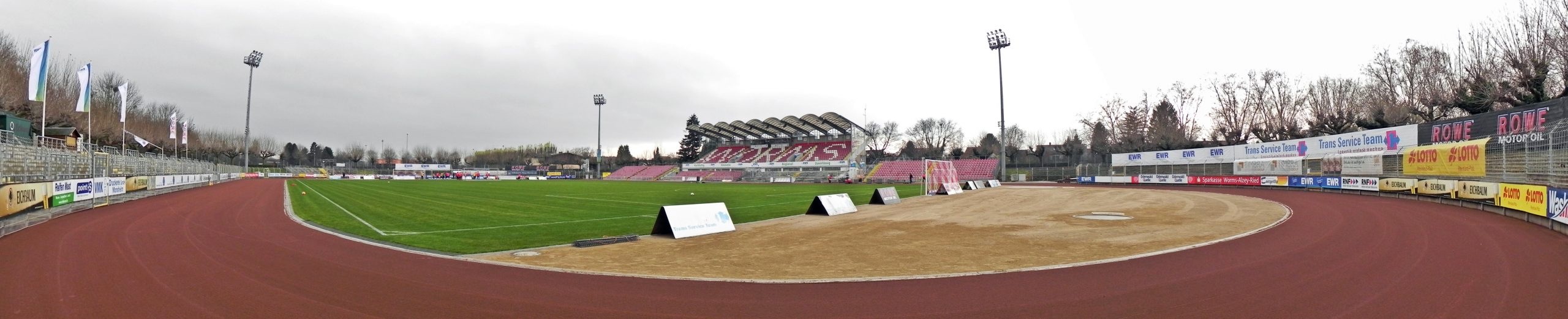

Nun ist auch die Laufbahnsanierung soweit abgeschlossen, bis Jahresende sind nur noch die restlichen Pflasterarbeiten zu erledigen.
